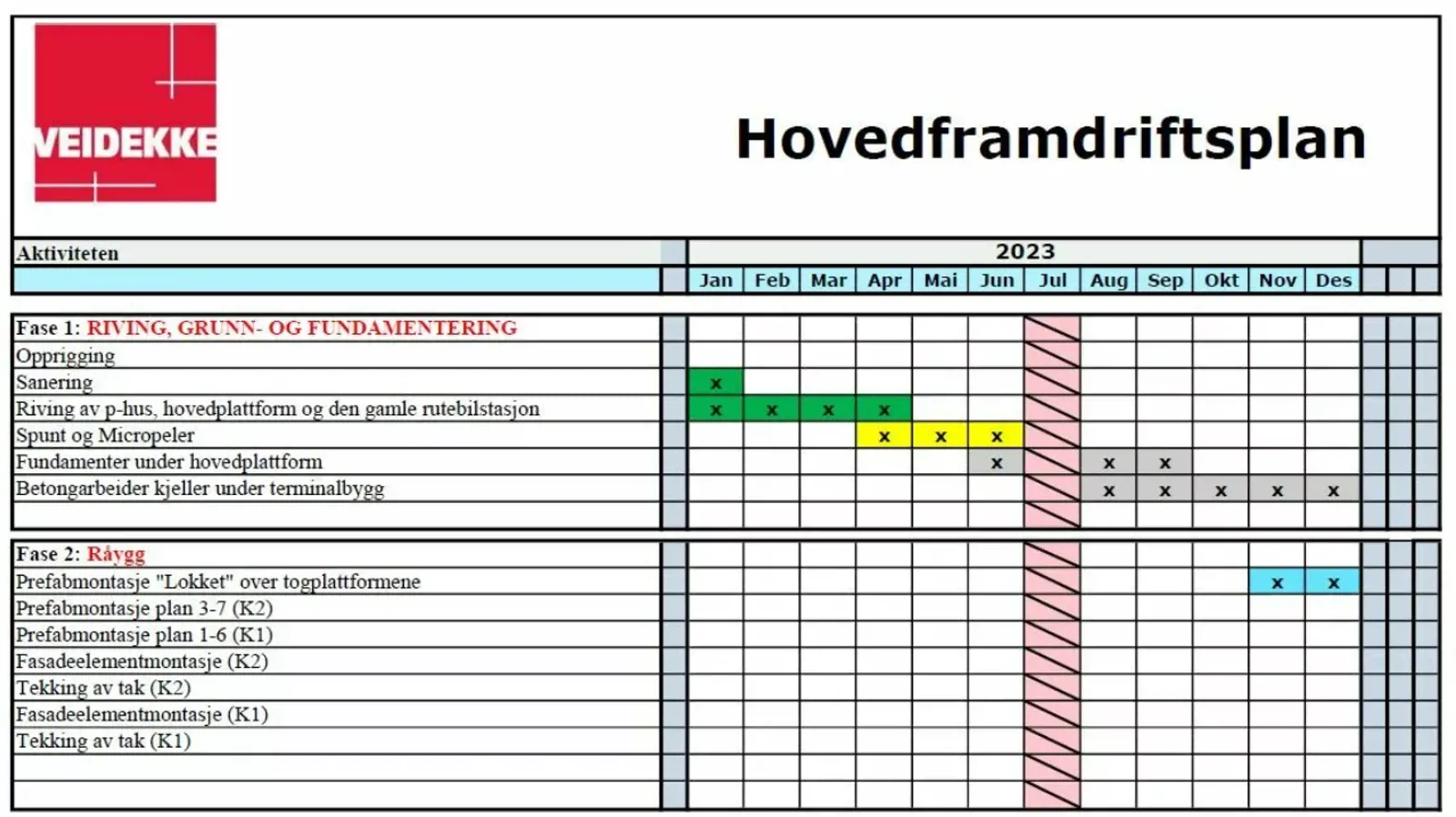

Framdriftsplan 2023
Det pågår nå opprigging før rivearbeidene starter. Rivearbeidene vil pågå fram til påske. Deretter starter spunt og pel, og disse arbeidene vil pågå fram mot sommerferien.
Parallelt med spuntarbeidene vil det foregå utgraving for fundamenter under ny hovedplattform, og utgraving for kjeller under terminalbygget.
Disse arbeidene vil fortsette utover høsten. Betongarbeidene i forbindelse med ny kjeller under terminalbygget starter for fult rett etter sommerferien.

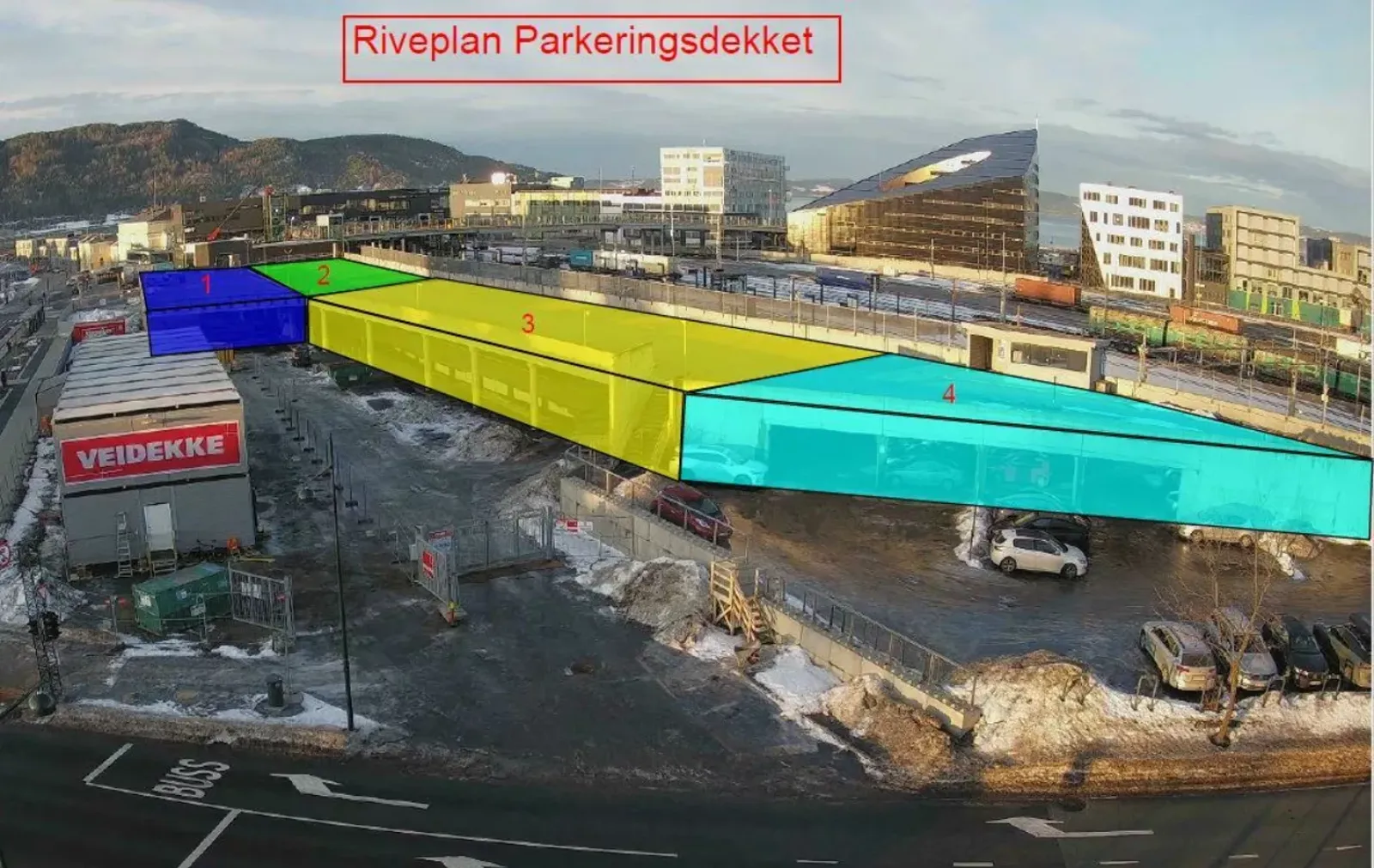

Riving av parkeringsdekke
Hele parkeringsdekket skal rives. Asfaltbelegget oppå dekket må først freses bort. Dette fordi at betongkonstruksjonen skal knuses, og sorteres som rene masser. Betongkonstruksjonen "klippes ned " med saks, og armeringen sorteres ut med magnet. Noe av den knuste betongen vil bli gjenbrukt på plassen som forsterkningslag under ny konstruksjon.

Riving av den gamle rutebilstasjonen
Den resterende delen av rutebilstasjonen vil nå bli revet. Her starter vi først med innvendig sanering. Deretter blir bygget utvendig avkledd inn til bærekonstruksjonen. Riveavfallet blir sortert, og noe vil bli forsøkt gjenbrukt.
